Proces výstavby FVE od A do Z

Proces výstavby FVE od A do Z

Pozemní instalace
Střešní projekty

29.10.2025

Výstavba fotovoltaické elektrárny není pouze o samotné stavbě – jde o komplexní proces, který začíná výběrem a analýzou lokality a končí spuštěním systému do provozu a jeho následnou údržbou. V následujícím článku shrnujeme jednotlivé kroky, které jsou nezbytné pro úspěšnou realizaci FVE.

Výběr pozemků pro FVE

Správný výběr lokality je základem. Hodnotí se orientace, přístupnost, územní plánování a environmentální limity. Moderní technologie, jako jsou drony, pomáhají zpřesnit zaměření a usnadnit rozhodování v této fázi projektu.




Studie pro stavbu FVE

  •  Zaměření lokality dronem

Drony poskytují přesná a aktuální data o terénu nebo střechách, kde se má FVE stavět. Díky tomu lze rychle identifikovat potenciální technické překážky, ale slouží také i pro zakreslení aktuálního stavu pozemku, či střechy.

  • Administrativní studie

Administrativní posouzení pozemku odhalí a eliminuje rizika projektu, čímž pomáhá předejít zbytečným investičním ztrátám a pomáhá k efektivnímu rozhodování při výběru investičního záměru. Zkušený tým posuzuje lokalitu z hlediska legislativy, ochrany přírody, dostupnosti sítí či infrastruktury.

  • Technická studie

Technická studie posuzuje možnosti umístění elektrárny na pozemku či střeše.

U pozemních elektráren se hodnotí terén, jeho stav, orientace a sklon pozemku, případně i jeho zastínění. Následně je vytvořeno technické řešení – od předběžného návrhu FVE, orientačního layoutu panelů a umístění přístupových a obslužných cest až po podrobnější specifikaci řešení. Z tohoto návrhu lze také vypočítat hrubý odhad instalovaného výkonu v MWp a roční výroby elektrárny v MWh. Důležitým aspektem je rovněž návrh připojení k distribuční síti.

U střešních FVE se navíc posuzuje nosnost střechy a požární bezpečnost.

  •  Ekonomická studie

Ekonomická studie porovnává náklady a výnosy projektu a posuzuje potenciální ekonomická rizika. Řeší se náklady investiční (pozemek, technologie, instalaci a související administrativní náklady), provozní (náklady na servis, údržbu, monitoring a pojištění), mezi příjmy patří zejména výnosy z prodeje elektřiny, případně úspory při vlastní spotřebě. Dále se analyzují vlivy trhu, legislativy i finanční stability. Standardem je práce se scénáři a citlivostní analýza.

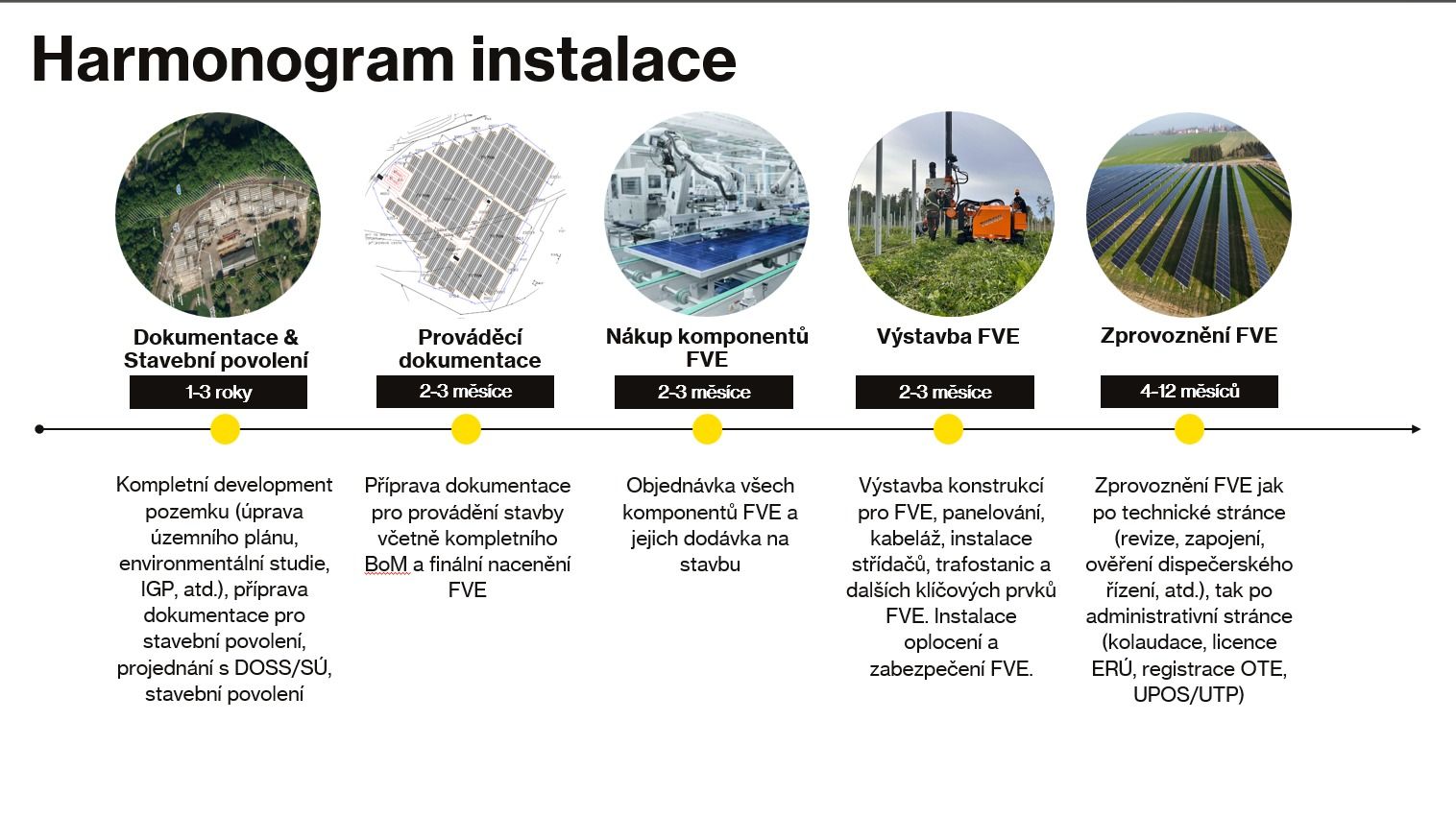

Dokumentace a stavební povolení (1–3 roky)

Zahrnuje kompletní development pozemku, včetně změn územního plánu, EIA, IGP a získání stavebního povolení.



Prováděcí dokumentace (2–3 měsíce)

Zpracování finální projektové dokumentace pro výstavbu, rozpočet a soupis komponent (tzv. bill of material).



Nákup komponentů FVE (2–3 měsíce)

Ve fázi nákupu se řeší výběr, objednávka a dodání klíčových částí solární elektrárny – panely, konstrukce, střídače, kabeláž, rozvodny, rozvaděče. Důraz se klade na kvalitu, cenu i včasnost dodání.



Výstavba FVE (2–3 měsíce)

Samotná výstavba solární elektrárny je relativně krátké období v řádu týdnů až několika zahrnuje montáž konstrukcí, panelů, elektroinstalací a zabezpečovacích prvků. Na konci vzniká fyzicky hotová FVE. Tato fáze zahrnuje především založení staveniště, přípravu podkladu (u pozemních elektráren například srovnání terénu) a následnou mechanickou instalaci všech komponent. Poté následují výkopy pro kabeláž, pokládka a rozvedení kabelů a kompletní elektroinstalace. Na průběh výstavby dohlíží jeden či více site managerů, nad nimiž stojí projektový manažer, který zajišťuje koordinaci stavby a komunikaci se zákazníkem.




Zprovoznění FVE (4-12 měsíců)

  • Kolaudace

Probíhá kontrola a schválení stavby ze strany DOSS, stavebního úřadu, případně dalších subjektů jako je úřadů, včetně TIČR, pokud je relevantní, a dalších DOSS.

  • Licence ERÚ

Licence na výrobu elektřiny je požadována  Nutná pro provoz FVE instalovaného výkonu nad 50 kWp, vyžaduje doložení ekonomiky i podnikatelského záměru.

  • Registrace OTE

Po získání licence je nutná registrace výrobce u operátora trhu.

  • Získání UPOS

Dočasné povolení distributora k provozu pro umožnění souladu výrobního moduluu, podmíněné splněním technických podmínek distributora.

  • Uvedení do trvalého provozu (UTP)

Po nezbytných zkouškách pro ověření souladu a dodání simulačních modelů pro ověření souladu simulacích získává FVE od distributora konečné provozní oznámení jako potvrzení o umožnění trvalého provozu povolení pro trvalý provoz. Následně se výrobna znovu registruje výrobna na OTE v trvalém provozu a pro toto je třeba mít uzavřeno mimo jiné i smlouvu s obchodníkem s elektřinou.

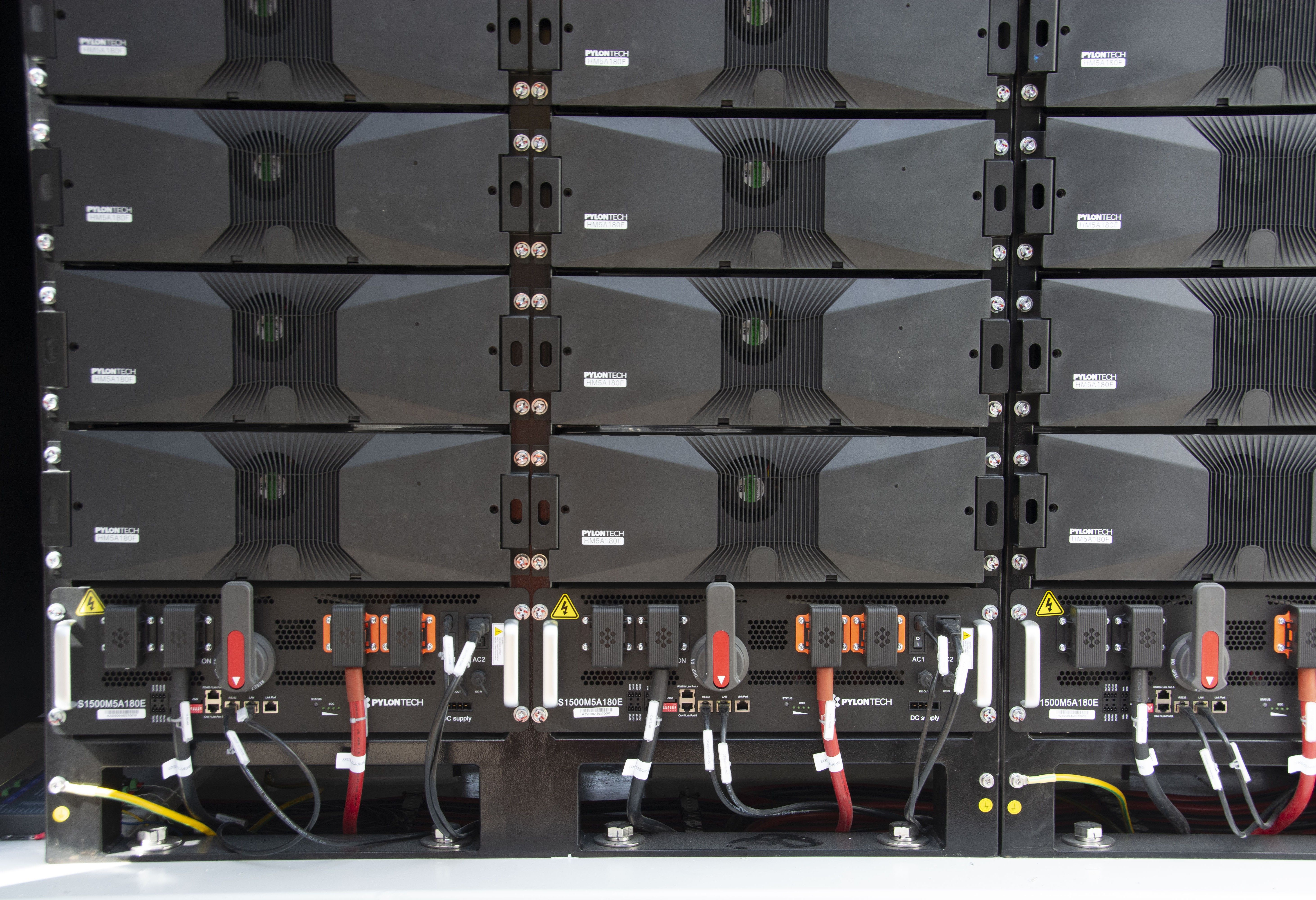

Agregace, akumulace, monetizace

Moderní FVE už nejsou jen o výrobě, ale i o flexibilitě. Energie může být uložena, použita na pokrytí vlastní spotřeby, nebo prodána za výhodných podmínek na trhu. Důležitou roli hrají bateriová úložiště (BESS) a chytré řízení jejich provozu.




Údržba

Posledním klíčem k dlouhodobé efektivitě FVE je pravidelná údržba FVE – čištění panelů, sekání vegetace, kontrola systému. Naše Greenbuddies týmy zajišťují údržbu jak pro pozemní, tak střešní instalace.

Blog

Blog

V našem Greenbuddies newsletteru vám každý měsíc přinášíme tipy a zajímavosti nejen o fotovoltaice a nabíjecí infrastruktuře obecně. Dozvíte se novinky o našich projektech, spolupracích, ale i interním životě Greenbuddies. A mnohem víc!

Přihlaste se k odběru našeho newsletteru

This site is protected by reCAPTCHA and the GooglePrivacy Policy and Terms of Service apply.
GreenBuddies
Shining since
4 500 000 000 B.C.
