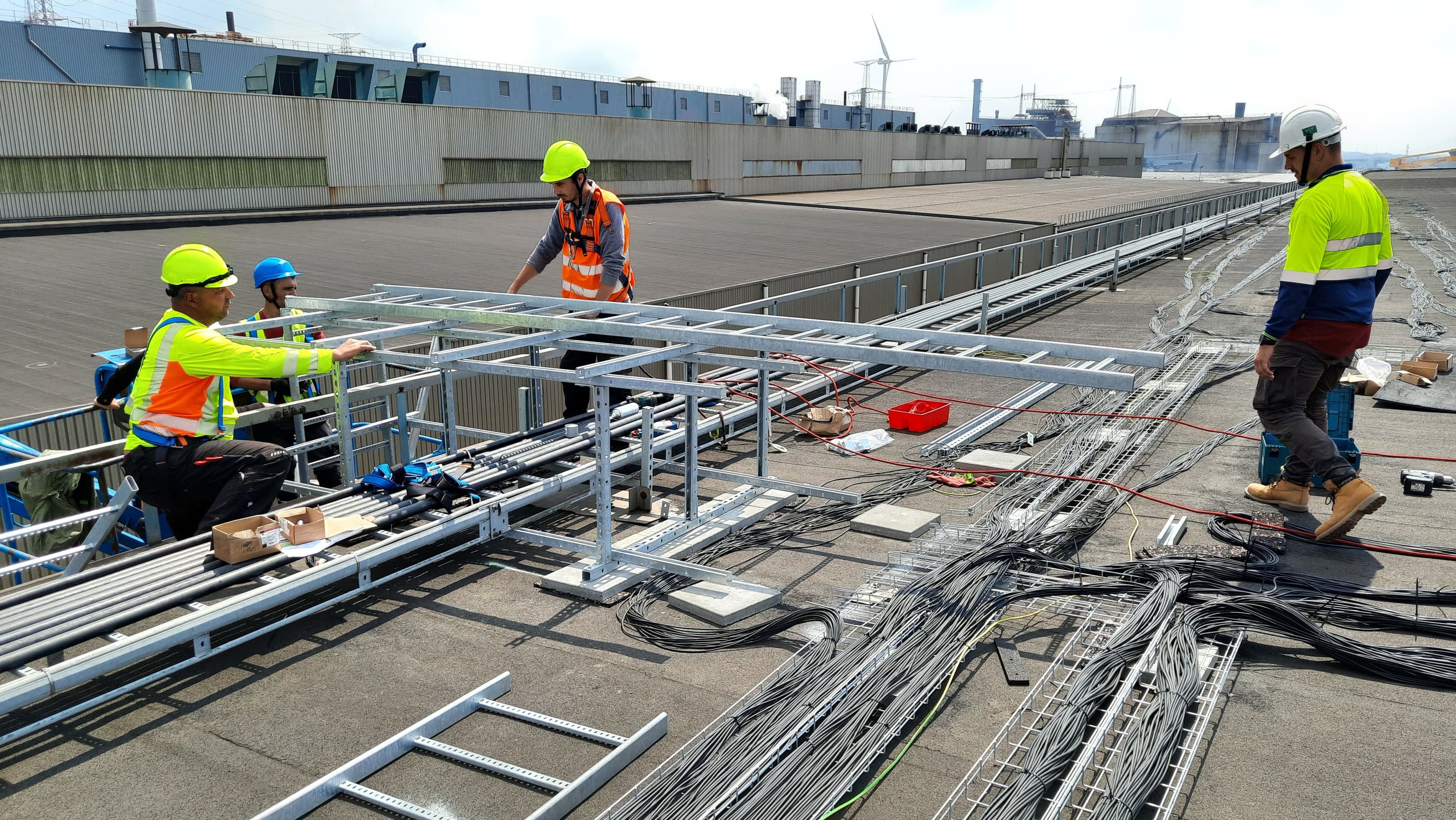

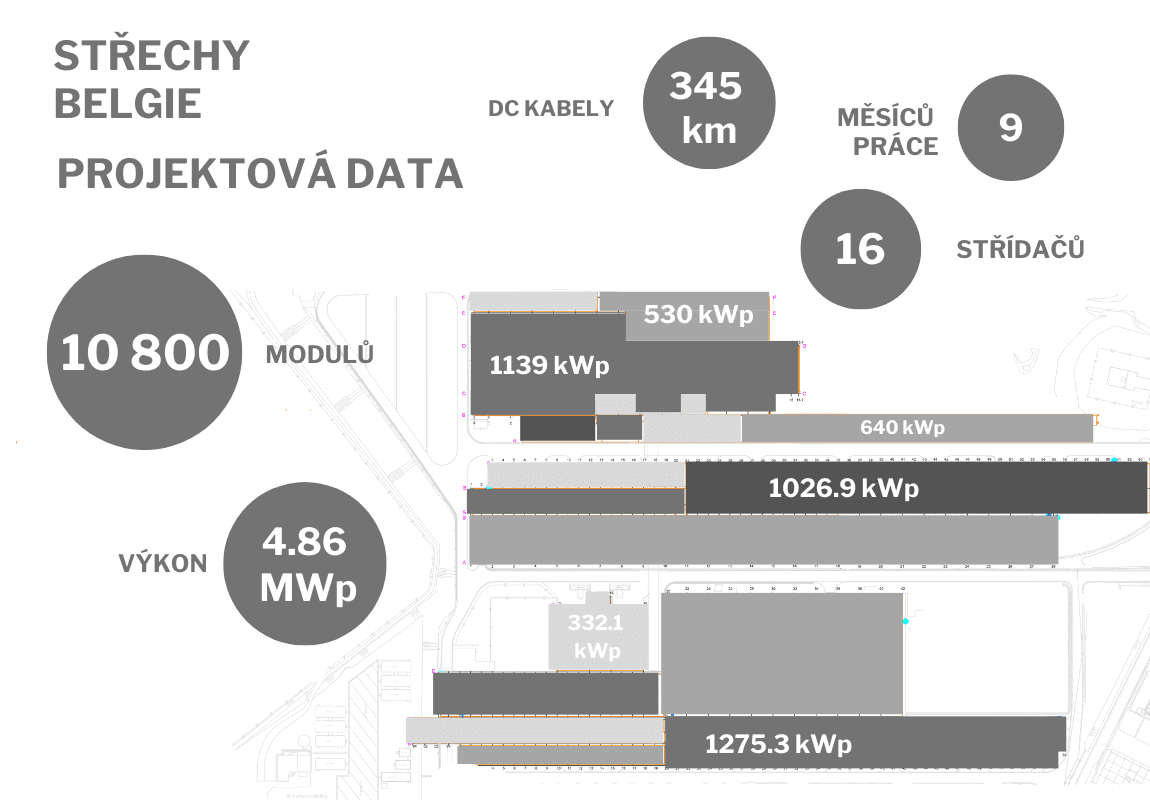

Během výstavby jsme čelili dlouhým trasám stejnosměrných stringů (nejdelší trasa jednotlivého stringu je 400 m), navíc fotovoltaické panely byly umístěny na střechách různě vysokých výrobních hal (výška budov 15 až 35 m). Kabely byly vedeny přes 2 kabelové žlaby spojující výrobní haly - práce byly prováděny z vysokozdvižných plošin a probíhaly po dobu téměř 9 měsíců (od května 2021 do ledna 2022), protože současně probíhala rekonstrukce střešního pláště.
Genk
Belgie
Střešní projekty
4.9 MWp
Výzvy
Cíl
Výsledkem bude 7300 tun zamezených emisí CO2, což se rovná emisím 5900 průměrných domácností.
Greenbuddies se podíleli na fotovoltaické elektrárně na více střechách s celkovou kapacitou 23 MWp, konkrétně v belgickém městě Genk o kapacitě 4860 kWp.
