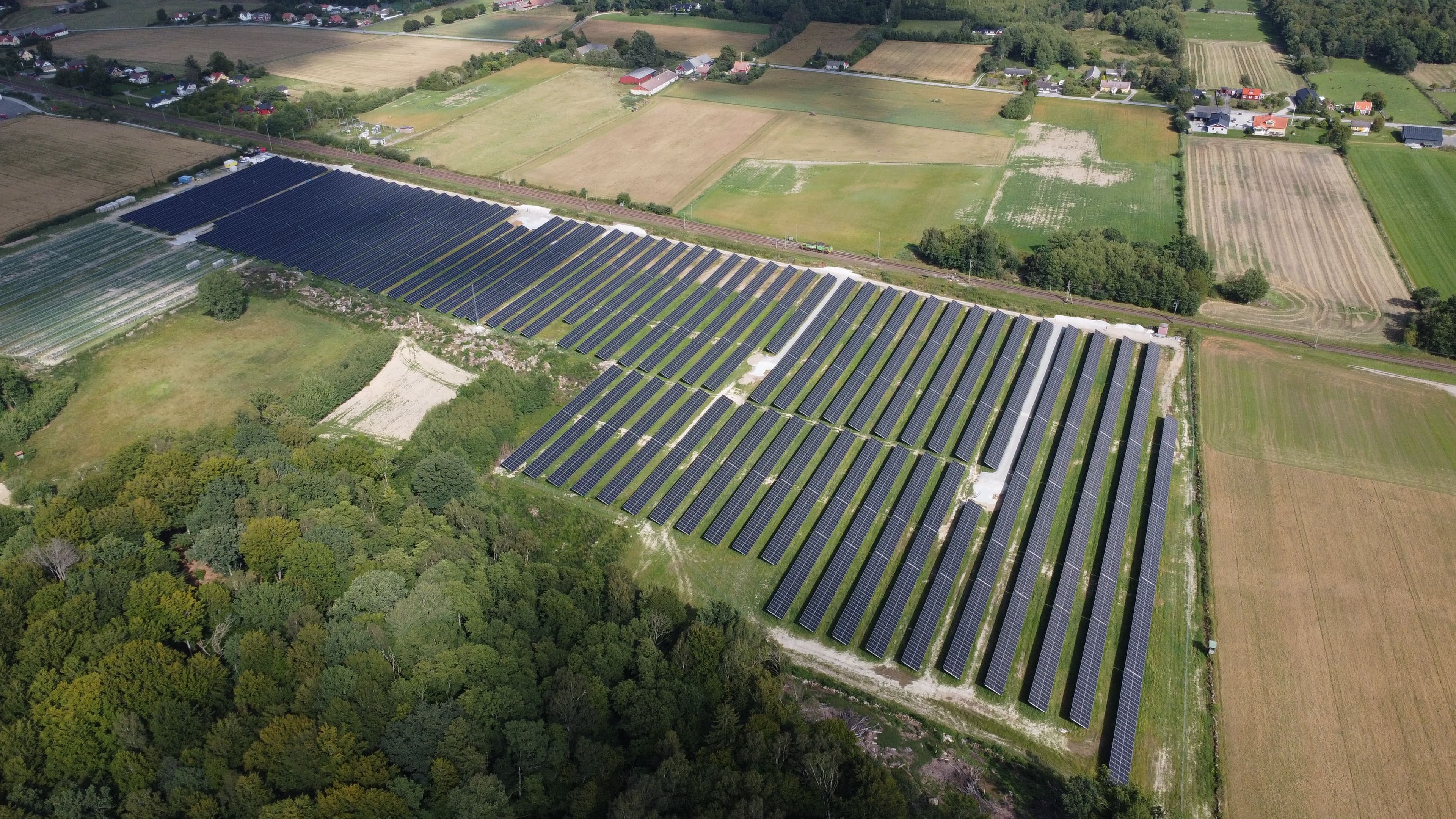

Zadavatelem projektu byla jedna z předních evropských solárních společností Svea Solar, se kterou Greenbuddies spolupracovali na řadě projektů po Evropě.

Agerum
Klient
Komponenty
Střídače: Solis 275 kW, Sineng 250 kW
FV Moduly: 655 Wp
Montážní systém: PG group
Časový harmonogram
Podpis smlouvy: Březen 2023
Zahájení prací: Duben 2023
Dokončení výstavby: Říjen 2023
Tým Greenbuddies zajistil komplexní realizaci mechanických a elektrických prací na pozemní fotovoltaické elektrárně. Rozsah prací zahrnoval beranění pilotů, kompletní montáž nosné konstrukce a instalaci fotovoltaických modulů a střídačů. Součástí realizace byly také práce související s transformační stanicí, kompletní DC kabeláž včetně připojení ke střídačům a provedení DC testů, pospojování jednotlivých technologických částí a pokládka NN AC kabeláže včetně následných AC testů.
Greenbuddies dále zajišťovali kontrolu projektové a technické dokumentace, převzetí materiálu na staveništi a koordinaci jednotlivých montážních a elektroinstalačních činností. Veškeré práce byly realizovány v souladu s pravidly staveniště a příslušnými místními a evropskými předpisy v oblasti bezpečnosti práce, stavebnictví a elektroinstalací. Součástí realizace bylo rovněž potřebné ruční nářadí, doprava pracovníků a zajištění ubytování realizačních týmů.
